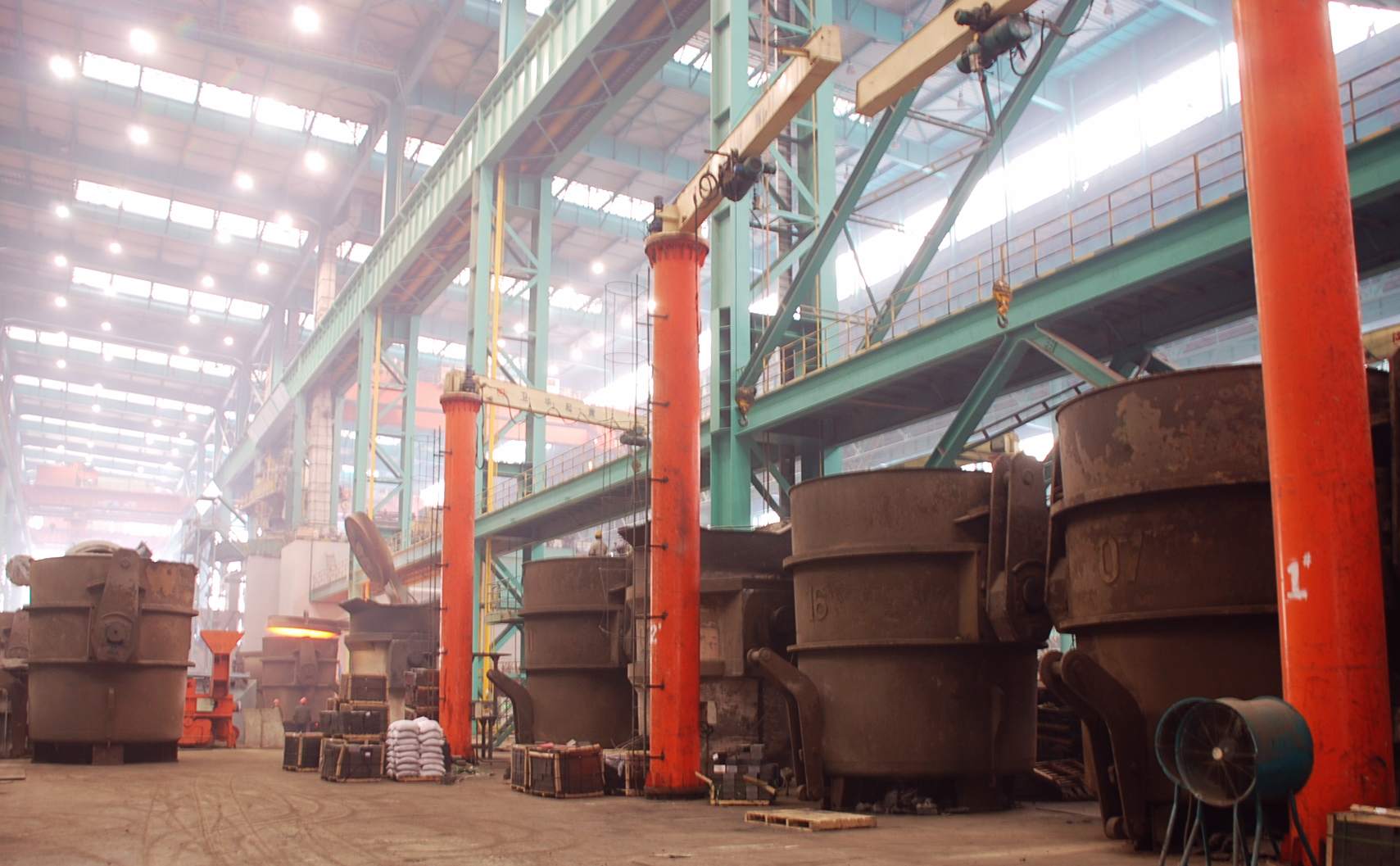

烏蘭浩特?zé)掍搹S提產項目加固工程

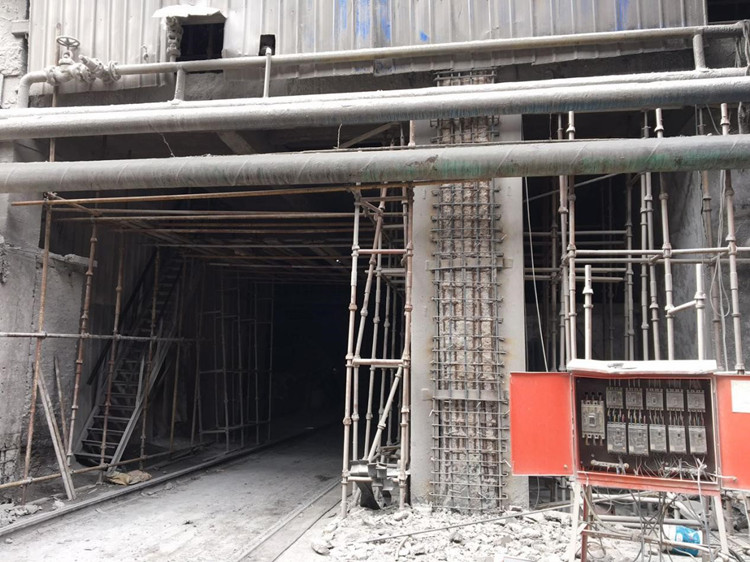

綜述:
根據現場實際情況,施工過程采用彩條布封閉、生火加溫及碘鎢燈加溫綜合加溫措施,保證施工環境在-5度以上進行施工作業。框架柱加大截面養護采用覆蓋阻燃棉簾被蓄熱養護。
1)、彩條布封閉:框架柱加大截面外排腳手架設置加厚彩條布封閉保溫措施,防止冷風襲入,隔離內外熱交換,保證內部環境溫度。
2)、生火加溫:在封閉環境,生火爐,提高內部環境溫度;
3)、 碘鎢燈加溫:框架柱模板采用碘鎢燈加熱,保證灌漿料入模溫度,低于-5度環境不宜進行澆筑施工;
4)、阻燃棉簾被保溫:柱砼模板拆除前利用碘鎢燈加溫,拆模后及時采用塑料薄膜及阻燃棉簾包裹、覆蓋保溫。當大氣溫度不低于-10℃時,防火棉簾被覆蓋一層,當大氣溫度低于-10℃,防火棉簾被覆蓋兩層。
5)、現場設置專門冬施負責人2名,24h看火,備齊消防措施,防止意外。
植筋工程
1).冬施期間的施工,采用冬季施工使用的膠粘劑;
2).儲存和運輸:儲存地保證正常的室內溫度,嚴禁明火加溫;運輸過程中,采取保溫覆蓋措施;
3).施工時盡量增加拌料次數,盡量少取多拌的原則,保證施工質量;
4).膠粘劑拌和時,嚴禁明火加溫,應用溫度不大于40度的熱水進行化解;
5).植筋工程應在溫度-5度以上進行,低于-5度環境不宜進行植筋施工;
鋼筋(鋼結構)工程
1).鋼筋(鋼結構)在運輸和加工過程中,必須注意防止刻痕和碰傷,這些缺陷的存在易產生應力集中而導致鋼筋脆斷。
2).冬期鋼筋(鋼結構)的焊接,其最低溫度不得低于-20℃,且應有防雪擋風措施,焊后的接頭,嚴禁碰到冰雪。焊接施工應盡可能在中午進行,防止溫差過大。
3).加工成型的鋼筋,應下墊木方,防止鋼筋接觸冰凍地面,粘上泥土。
模板工程
1).柱模采用包一層塑料薄膜,外掛阻燃棉簾被保溫。
2).冬施期間砼強度增長緩慢,模板方材減少周轉次數,數量須準備充足,拆模嚴格辦理拆模申請,嚴格按施工方案執行。
3).柱模板當砼達到1.2N/mm2后,可使側模輕輕脫離砼后,再合上繼續養護到拆模。對于柱子砼,還應控制其砼內外溫差不大于25℃。
灌漿料工程
1).冬施期間的施工,采用冬季施工使用的灌漿料材料;
2).材料及攪拌、運輸要求
a. 攪拌時間:攪拌必須均勻,其攪拌時間應符合冬期施工規程有關規定。
b. 運輸:現場選定攪拌場地,減少運輸距離。
c.運輸過程中不得有表層凍結、砼離析、水泥砂漿流失、坍落度損失等現象。
3).澆筑時間控制
a.注意收聽天氣預報,當預報溫度白天最高溫度低于-5℃或夜間最低溫度低于-15℃時,不宜進行砼澆筑。
b.預報有大于四級風及氣溫驟降時,不允許進行澆筑。
4).保溫及養護:
a .在冬施期間,砼的養護措施十分關鍵,正確的養護能避免砼產生不必要的溫度收縮裂縫和受凍。根據工程特點及施工部位,采用相應的保溫養護措施,防止砼受凍并控制砼表面和內部溫差。對邊、棱角部位的保溫厚度增大到大面的2-3倍?;炷猎陴B(yǎng)護期間要防風防失水。
b.柱砼模板拆除前利用棉簾被保溫,拆模后馬上涂刷養護劑,并及時采用塑料薄膜及阻燃棉簾包裹、覆蓋保溫。當大氣溫度不低于-10℃時,防火棉簾被覆蓋一層,當大氣溫度低于-10℃,防火棉簾被覆蓋兩層。
c.柱子側面保溫的棉簾被采用沿水平方向纏繞、循環向上的方法,棉簾被搭接不小于100mm,并用鐵絲綁牢。上下兩層棉簾被接縫處應相互錯開,柱頂也須用棉簾被覆蓋嚴密。
d.柱砼的保溫覆蓋須在砼內部溫度高峰值過后,且同時滿足下表條件,方可撤除。
利用砼成熟度推算的強度 | 砼同條件養護試塊強度 | 砼溫度與外界環境溫度差 | 柱子砼內外溫差 |
≥5Mpa | ≥5Mpa | ≤20℃ | ≤25℃ |
